1. Проектирование и подготовка (≈0,5 месяца)📌
Что делаем:- Разработка архитектурного и инженерного проекта.
- Планирование умного дома (автоматизация, управление освещением, климат-контроль).
- Размещение электрики (розетки, выключатели, щиток), сантехники (канализация, водоснабжение).
- Выбор материалов и технологии (энергоэффективность, утепление, окна, жалюзи, входная дверь, фасад).
- Согласование с клиентом и получение разрешений.
👷♂️
Специалисты: Архитектор, инженер-проектировщик, специалист по системам «умный дом».
2. Покупка и подготовка земельного участка (≈1 месяц, параллельно с проектом)📌
Что делаем:- Покупка земли, получение всех необходимых разрешений.
- Геодезическая съемка, оценка грунта.
- Планирование фундамента с учетом нагрузок.
👷♂️
Специалисты: Геодезист, инженер-строитель.

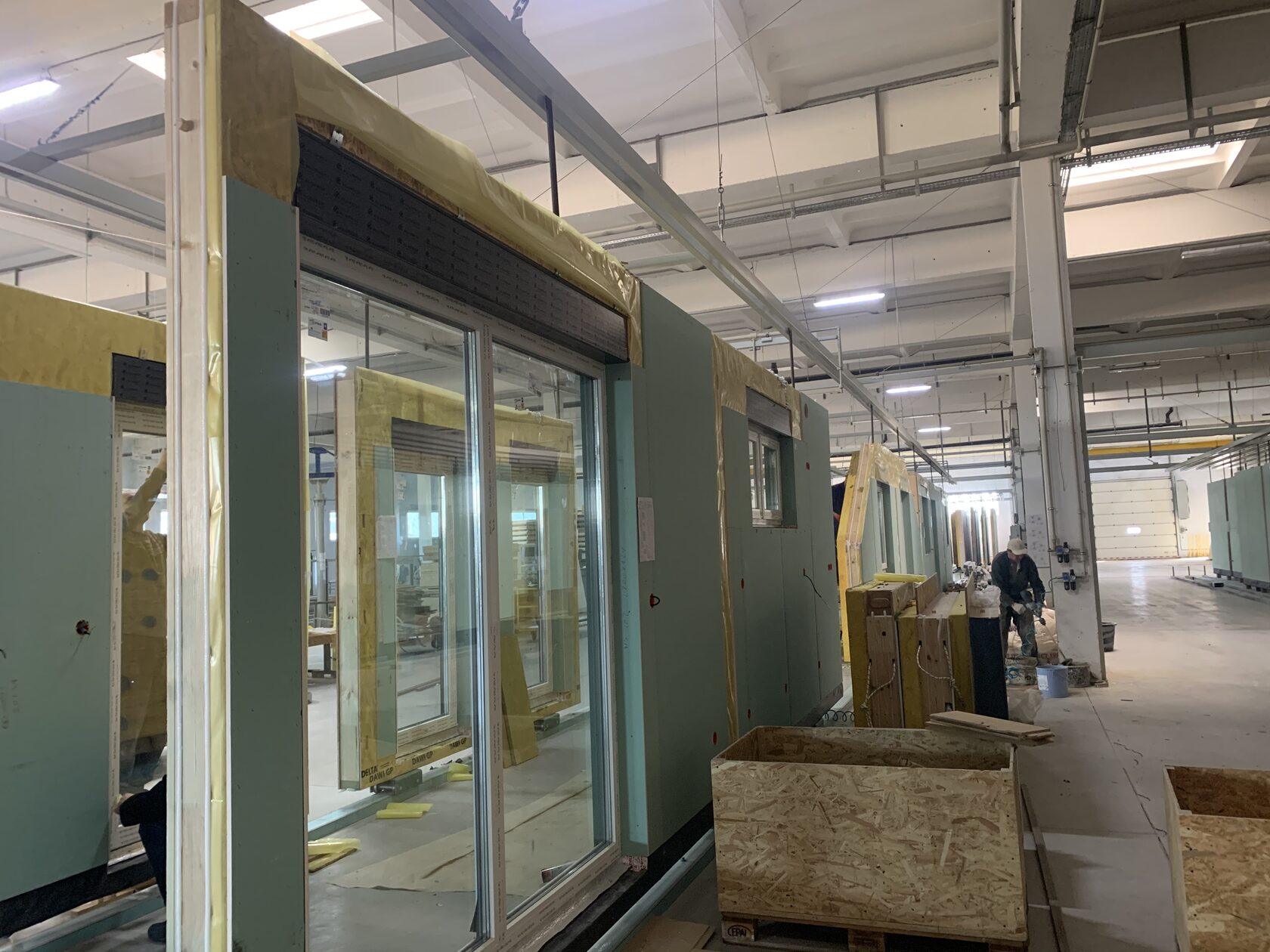

3. Производство панелей на заводе (≈1 месяц, параллельно с подготовкой фундамента)📌
Что делаем:- Заводское изготовление стен, перекрытий и конструктивных элементов.
- Подготовка под инженерные коммуникации.
👷♂️
Специалисты: Заводские технологи, инженеры-конструкторы.
4. Подготовка и устройство фундамента (≈1,5 недели)📌
Что делаем:- Земляные работы, разметка, котлован.
- Устройство фундамента (чаще всего плита или УШП). Подушка, сваи, ……
- Прокладка инженерных коммуникаций под полом.
👷♂️
Специалисты: Земляные рабочие, бетонщики, сантехники, электрики (для закладки труб).

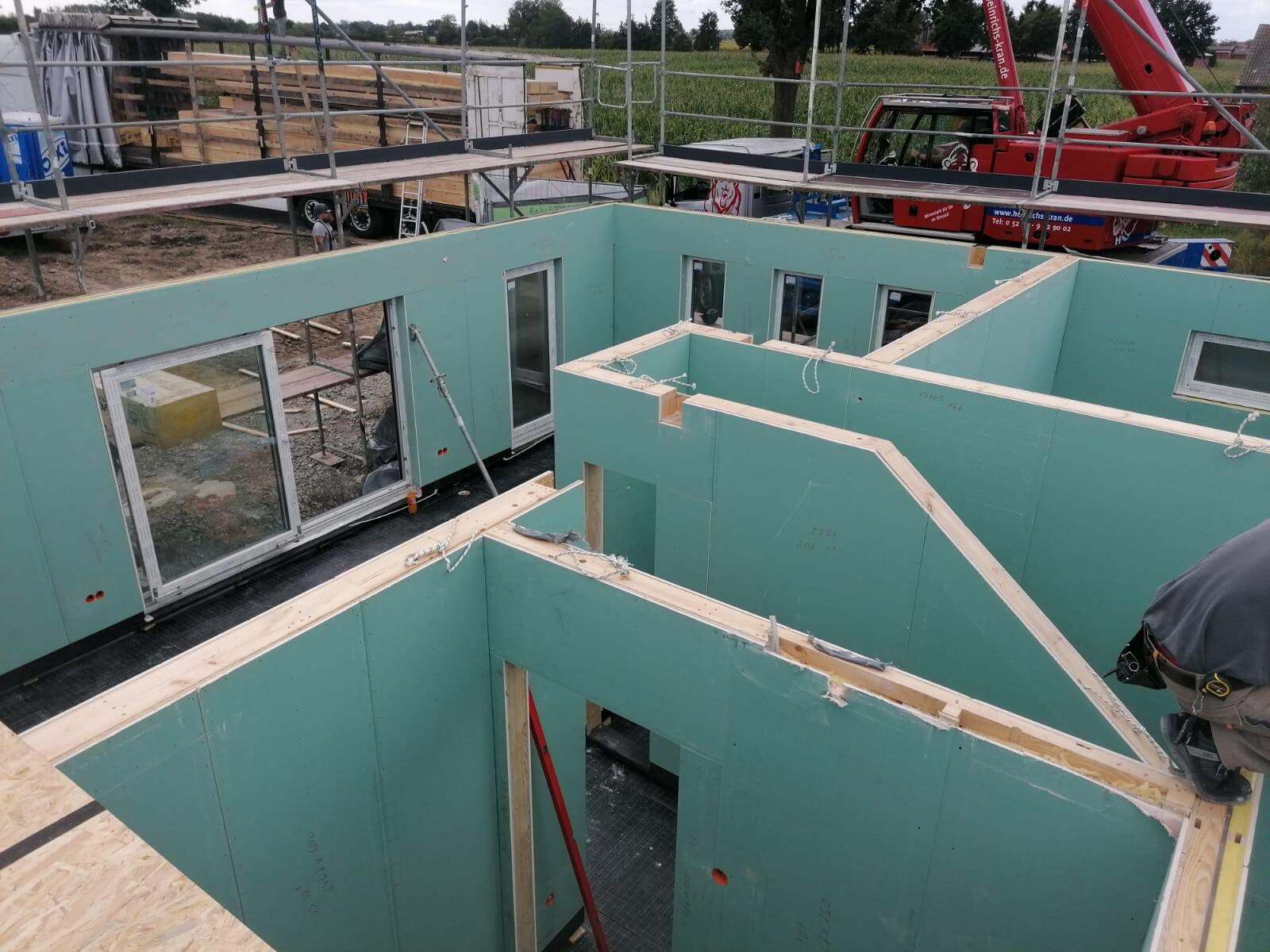

5. Доставка и монтаж панелей (≈ 6 недели)📌
Что делаем:- Доставка готовых панелей на объект.
- Сборка каркаса дома.
- Монтаж несущих стен, перегородок и перекрытий.
👷♂️
Специалисты: Монтажники панельно-каркасных конструкций, крановщик.
6. Монтаж кровли и солнечных панелей (≈1 неделя)📌
Что делаем:- Устройство плоской кровли, гидроизоляция.
- Установка креплений и монтаж солнечных панелей.
👷♂️
Специалисты: Кровельщики, электрики (для подключения панелей).
7. Инженерные коммуникации (≈1,5 недели)📌
Что делаем:- Монтаж электропроводки, установка щита.
- Прокладка водопровода, канализации, системы отопления.
- Установка вентиляции и систем «умного дома».
👷♂️
Специалисты: Электрики, сантехники, вентиляционщики.
8. Внутренняя отделка (≈1месяц)📌
Что делаем:- Черновая отделка (стяжка пола).
- Чистовая отделка (обои, краска, плитка).
- Установка внутрених дверей, сантехники.
👷♂️
Специалисты: Отделочники, плиточники, маляры.
9. Установка систем и финальные работы (≈1 неделя)📌
Что делаем:- Установка кухонного гарнитура, мебели.
- Подключение умного дома, проверка электрики.
- Финальная уборка, сдача дома заказчику.
👷♂️
Специалисты: Умный дом-инженеры, электрики, дизайнеры.
Общий срок строительства:🔹
Проект + согласования:🔹
Фундамент + производство панелей:🔹
Монтаж коробки:🔹
Инженерия + отделка:
